Postup prací v obci Vážení spoluobčané,
v každém zpravodaji je předkládán přehled postupu prací
pro Vaši informovanost. Následuje přehled akcí na kterých
se v obci pracuje a jejich současný stav.
1. Postup prací na výstavbě ČOV
Objekt – SO 01 kanalizace:
V měsíci červnu byly provedeny práce na sběrači A-II.
části DN 600 v délce 21,2 m a na sběrači B-II. části DN
500 v délce 130 m a 22,8 m.
V měsíci červenci byly provedeny práce na sběrači A-II.
části DN 600 v délce 124 m
V měsíci srpnu byly provedeny práce na sběrači A – II,
DN 600 v délce 206,6 m.
Objekt – SO 03 objekt ČOV
Byly zahájeny a pokračovaly zemní práce na biologické
jednotce, aktivační a dosazovací nádrži.
Objekt – SO 04 Příjezdová komunikace k ČOV:
Zemní práce na příjezdové komunikaci k ČOV
Objekt SO 06 – Přípojka NN pro ČOV
Práce na přípojce NN pro ČOV( 100 000 Kč)
Změny oproti projektu – V červenci bylo nutné provést
posouzení statiky biologické a aktivační jednotky, při jejímž
zakládání byly zjištěny horší geologické podmínky.
Je předpoklad, že zde bude nutno provést zesílení stěn
tohoto objektu což bude mít za následek navýšení ceny.
Tato problematika bude řešena v rámci změnového listu.
Zásadní problémy bránící standardnímu průběhu nejsou
Termín realizace
V důsledku změny statického založení aktivační nádrže
dochází k opoždění prací. Zhotovitel byl zápisem z KD
na toto upozorněn.
Termíny uvedené ve smlouvě s fondem a zhotovitelem
budou dodrženy.
Ekologické efekty
Není žádný náznak neplnění smluvních ekologických
efektů.

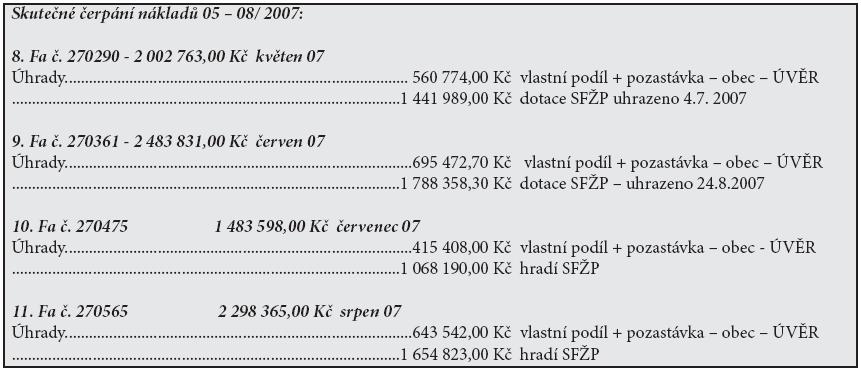

Financování
Zatím není předpoklad nedodržení smluvní ceny. Za
první a druhé čtvrtletí 2007 má zhotovitel skluz v čerpání
fi nančních prostředků ve výši 2,4 mil. Kč.
2. Komplexní pozemkové úpravy (KPÚ)
Je dokončeno zaměření celého nezastavěného území
obce a jsou stanoveny hranice vnějšího a vnitřního obvodu
úprav. Součástí KPÚ bude i řešení lokality kříbských
zahrad se starým mlýnským náhonem, hranice mezi Hradišťky
a Padělky a humna domů v ulici Záhumní. Byly vyměřeny
a majitelům předány hranice lesních pozemků v
trati Chmelince. Koncem srpna bylo první veřejné seznámení
občanů s průběhem úprav. Zvolený sbor zástupců byl
20.září seznámen s postupem prací. Další důležitou věcí,
kterou je třeba důkladně připravit je stanovení společných
zařízení - nové cesty, větrolamy, protipovodňová opatření,
zeleň, vodní plochy a další navržená opatření, která se
budou postupně v katastru realizovat. Občané, kteří by
měli zájem se na těchto pracích podílet se mohou přihlásit
u mne v kanceláři nebo na telefonu 725 121 038.
3. Výstavba Nad Záhumním
Je vypracována studie, která již konkrétně ve čtyřech
variantách řeší počet stavebních parcel a potřebné inženýrské
sítě. V říjnu bude jednání s majiteli pozemků o
možném odkupu a postupné přípravě výstavby domů v
této části obce.
4. Dotace na rekonstrukci mateřské školy
Zpracovává se projektová dokumentace na rekonstrukci(
tepelné izolace) mateřské školy. Do konce října bude
podána žádost o dotaci.
5. Údržba okolí cyklistické stezky na Uh. Ostroh
Při větších deštích dochází ke splavování ornice z vinohradů
Na Jamách na cyklistickou stezku. Navrhuji majitelům,
aby osadili dolní část vinohradů travní směsí a zamezili
odtoku na stezku. V případě splavení ornice do žlabů
u stezky by bylo vhodné uklidit zeminu zpět do vinohradu.
V krátké době bude dokončena stezka až do Obory a bude
možné se napojit na již velmi užívanou stezku Kunovice
– Veselí nad Moravou. Větší množství cyklistů jistě ocení
pořádek kolem naších stezek. Všem předem děkuji
Antonín Jelének, starosta obce Článek ze dne: 01.12.2007 . . . [ Rubrika: ZPRAVODAJ --> ZPR-200709 ]
|
